洛阳石化检修见闻

时间:2011-10-20 07:38来源:党群工作部 作者:张明 点击:
洛阳石化检修于9月1日正式拉开大战的序幕。这次检修是业主从三年一检修到三年半一检修的过渡,属于全厂性的大检修,仅施工队伍就有几十家之多,参战职工达上万人,可以说这次检修多家施工队伍同台竞技,也是一场施工能力和队伍实力的大比拼。 洛阳石化检

  洛阳石化检修于9月1日正式拉开大战的序幕。这次检修是业主从三年一检修到三年半一检修的过渡,属于全厂性的大检修,仅施工队伍就有几十家之多,参战职工达上万人,可以说这次检修多家施工队伍同台竞技,也是一场施工能力和队伍实力的大比拼。

  洛阳石化检修之日,公司其它项目也正处于大上之时,人员十分紧张。为了圆满完成洛阳石化的检修任务,公司成立了洛阳工程项目部,副总经理陈洪明坐镇指挥,从济南、九江、福建、齐鲁等多个项目部抽调人员,齐聚洛阳。据项目经理贾强介绍,这次检修一开始,我们的任务是二催化装置的检修,随着检修的陆续展开,业主又把重整、常减压、焦化等多套装置的检修任务交给了我们,这些任务难度大,是一些其它单位啃不了的硬骨头,分布在多个装置。任务量不断增加,压力也越来越大,这是业主对我们的信任,对我们的施工和组织协调能力也是一个严峻的考验。
  9月16日,在二催化装置检修现场,项目部的同志介绍说,二催化检修经过近2天的清焦后,于9月2日开始拆除,他们利用500吨吊车,继第一吊头盖带着单旋拆除后,又分别把粗旋、料腿、旋分器、斜管、汽提段、立管等内件拆除完毕,仅用11天半的时间就完成了整个两器的拆除任务,庞大的两器内部空空,变成了一个空壳。主风分布管拆除后,又发现了新的问题,由于长时间的运行,4组分布管的盲板被催化剂吹坏,近千个喷嘴有一半被吹裂,需要修补;部分保温钉也需要修补后再进行衬里,无形之中增加了很大的工作量,而这些工作都不在原定的计划之内,材料也需要现场订货。按照安装顺序,分布管要先进行回装后才能吊装其它内件,否则将严重影响催化装置的检修进度,分布管的抢修成了检修的焦点之一。厂方对此事非常重视,厂领导和有关部门领导多次来现场察看,研究解决的办法;项目部也组织有关人员召开会议,制订了详细的抢修方案,决定由铆工张磊组和土建傅正远组具体实施,先补焊、补板、焊接保温钉后进行衬里,然后翻个进行另一面的修补,待4组分布管全部修补完后,最后吊进两器进行安装。记者看到,主风分布管抢修现场已经成了一个检修的主战场,土建在打掉衬里,电焊工在补焊喷嘴,呈现一派紧张的大干景象。项目部领导贾强、孙贤东随时到现场察看情况,王捷冲和栾坤正在研究下一步的吊装方案;在装置附近,拆除后的头盖带着4组单旋还立在地上,汽提段正在进行保温钉的焊接;起重牛长兵组正在对500吨吊车拆车,准备下一步移车到重整装置,进行大型换热器的吊装;而在不远处的空地上,新到货的24个旋风分离器,已经被两两一组组焊到一起,静静地躺在地上,等待着吊装工作的开始。
  在重整装置检修现场,项目副经理秦利告诉我们,重整检修既有设备方面的任务,还有7000多寸口的工艺管线,而且白钢的居多,焊接难度较大,很多任务还要受上道工序的影响,如果其它施工单位不及时给我们提供条件,我们是有劲也使不上,工期必将受到影响。目前2台立式换热器已经拆除完,待500吨吊车组装后进行重达113吨重的板式换热器吊装。职工们正在现场忙着旧管线的拆除和钢结构的加固工作,为下一步的换热器吊装创造条件。
  常压塔的检修是临时接过来的一项任务,由于人手不足,只好把王永组从二催化抽调过来,他们组有部分职工还在福建施工,剩下不到20个人,要承担24层塔盘和内件的更换及修补工作,任务量也是比较大的,塔内有油污、有呛人的气味,作业环境恶劣,职工们穿戴着全套的劳保护品在紧张的工作着,拆除下来的东西只能通过人孔一块一块地递出来,放到平台上,然后再用吊车吊到地面。在30多米高的楼梯间上,记者见到了铆工组长王永,“干呗”、“没问题”,这位不善言谈的虎将只是简单地说了几句话,就将完成任务的信心和决心展现无遗。
  焦化装置的检修任务相对较少,只有2台焦炭塔顶盖机的更换,目前已经拆除完毕等待恢复。
  这次检修还遇到了一个不利的因素,就是正值雨季,9月份的上半个月就下了10多天的雨,为了不影响工期,职工们穿着雨衣,在不停的忙碌着,有的把雨衣都磨破了。为了抢时间,项目部从早上7:00上班,直到晚上22:00才结束一天的工作,中间不回宿舍休息,两顿饭都吃在现场;项目部每天下午都要召开一次现场的碰头会,协调解决检修中出现的问题。后勤的同志也非常辛苦,每天把饭菜做好后,又一份份地分到餐盒里,送到现场,保证让职工吃上可口的热饭菜,有充沛的精力投入到检修当中。
  傍晚,正当职工们还在大干的时候,乌云又飘了过来,随即下起了雨,而且越下越大,我们的职工却没有停下手中的工作,冒雨奋战在检修现场。

  近日,从洛阳项目部传来好消息,二催化装置于10月14日圆满完成检修任务,顺利封孔后交给车间,目前正在配合车间做气密和热紧工作;常压塔检修于10月6日结束;重整装置检修于10月12日结束后交给车间,正在配合车间做开车前的准备工作。洛阳石化检修的顺利完成,也得到了业主的高度评价,机动处、工程部、车间的领导连声称赞,“干得不错”、“胜越不愧是一支能打硬仗的队伍”。无疑,在这次洛阳石化检修的大舞台上,胜越公司才是最大的赢家,是真正的强者。

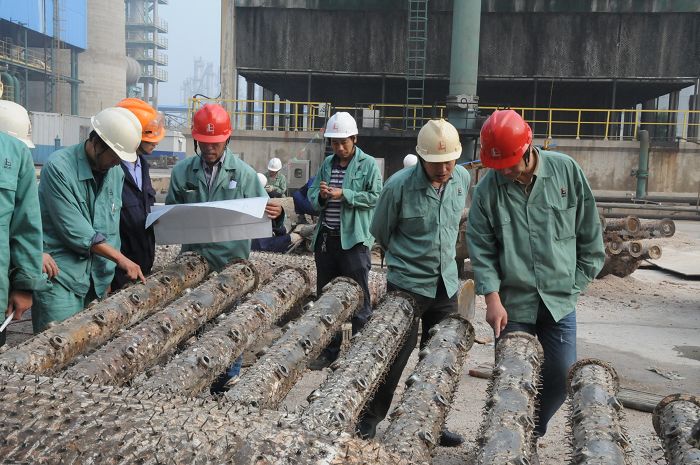

二催化再生器主风分布管

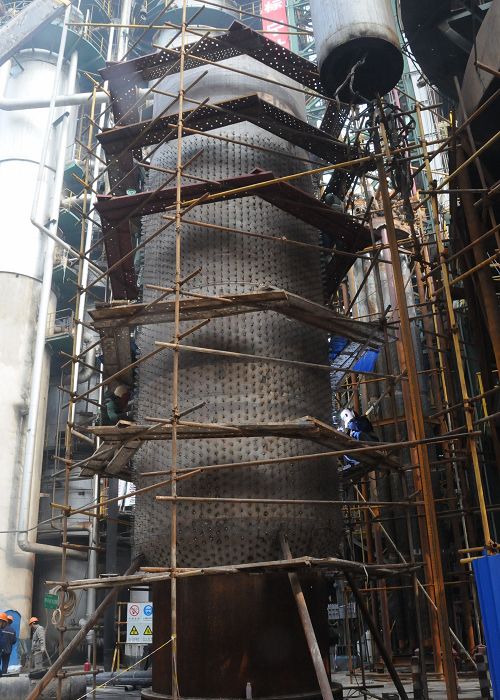

二催化汽提段保温钉焊接
